El anticipo en la contratación pública en el Ecuador

¿Cuál es el porcentaje máximo y mínimo de anticipo en la Contratación Pública del Ecuador?

En los contratos de construcción financiados con recursos públicos en Ecuador, el anticipo es uno de los elementos más importantes de la estructura financiera del proyecto: determina cuánto dinero recibe el contratista antes de iniciar la obra, condiciona su flujo de caja durante la ejecución y, si no se gestiona correctamente, puede convertirse en la primera fuente de disputas contractuales.

Con la nueva Ley Orgánica del Sistema Nacional de Contratación Pública (LOSNCP) y su Reglamento (RLOSNCP), publicados en octubre de 2025, el marco regulatorio del anticipo quedó redefinido con precisión: existe un piso y un techo que toda entidad contratante debe respetar. Este artículo explica qué dice la ley, qué implica para contratistas y entidades, y dónde se originan los conflictos.


La inecuación que gobierna el anticipo

El Art. 352 del RLOSNCP establece que el porcentaje del anticipo debe cumplir la siguiente condición:

20% ≤ X ≤ 35%

donde X es el porcentaje del anticipo sobre el monto total del contrato

Dicho en términos prácticos: la entidad contratante no puede fijar un anticipo inferior al 20% ni superior al 35% del valor total del contrato. El porcentaje exacto queda a su discreción, dentro de ese rango.

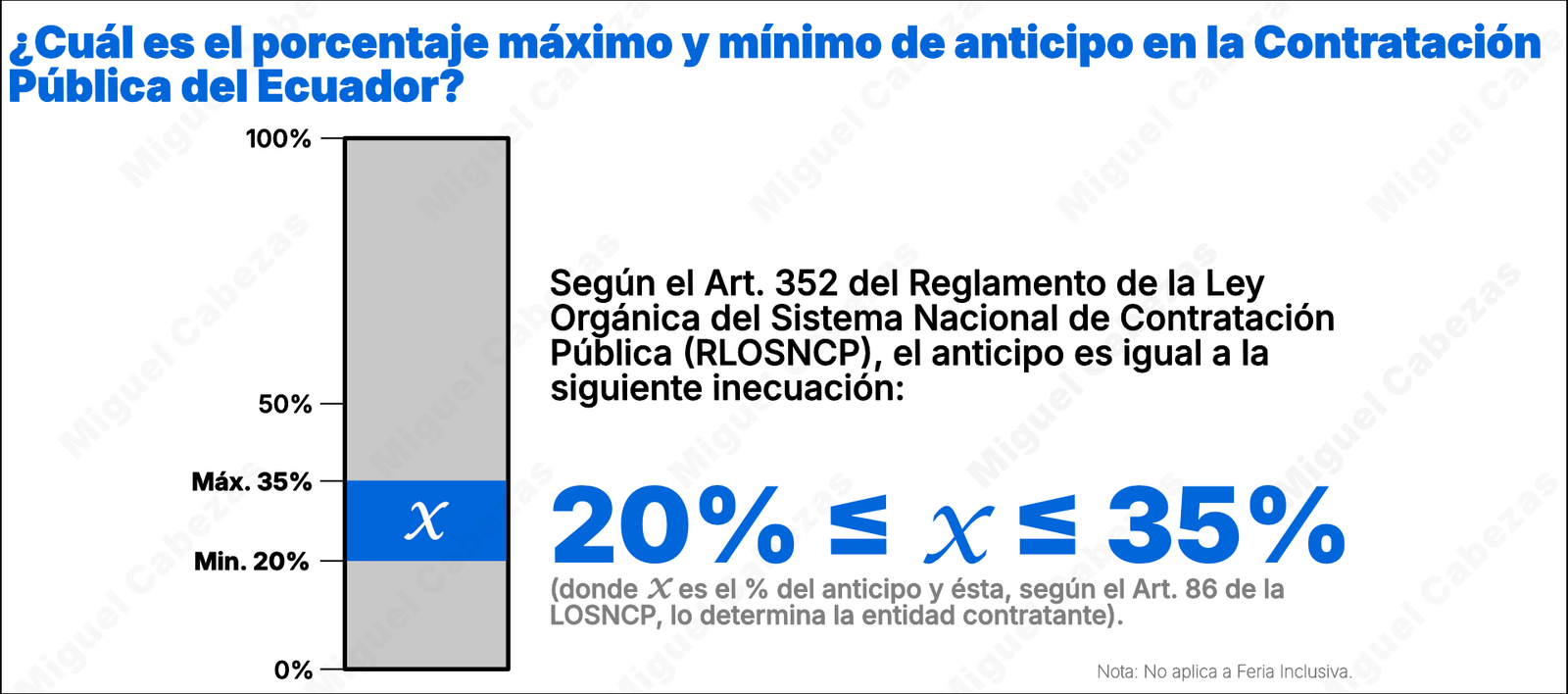

La infografía adjunta ilustra este rango visualmente:

Porcentaje de anticipo en contratación pública Ecuador — Fractal Ingenieros & Abogados

Fuente: LOSNCP y RLOSNCP, octubre 2025. Elaboración: Miguel Cabezas, PMP — Fractal Ingenieros & Abogados®.


¿Qué dice exactamente la ley? Artículo por artículo

Art. 86 de la LOSNCP — La entidad contratante define el porcentaje

La ley establece que es la entidad contratante —no el contratista— quien determina el porcentaje del anticipo, y lo hace en función de la naturaleza del contrato. Esto significa que un contrato de obra civil compleja (con alta inversión inicial en maquinaria, materiales y movilización) puede justificar un anticipo cercano al 35%, mientras que un contrato de menor complejidad podría ubicarse cerca del 20%.

Esta facultad discrecional de la entidad contratante no es absoluta: está acotada por el rango del Art. 352 del Reglamento y debe ejercerse con criterio técnico. Un anticipo fijado arbitrariamente sin sustento en la naturaleza del contrato puede ser objeto de impugnación.

Art. 352 del RLOSNCP — Las cinco reglas del anticipo

El Reglamento desarrolla el artículo de la ley con cinco disposiciones específicas que todo contratista y funcionario público debe conocer:

1. El rango obligatorio (20%–35%). El porcentaje no puede salirse de este rango en ningún contrato de obra pública, salvo las excepciones expresamente previstas en la norma.

2. El porcentaje debe constar en el pliego. No puede ser una condición que se negocie después de la adjudicación. El porcentaje del anticipo es parte de las condiciones contractuales que el oferente conoce antes de presentar su oferta, lo que le permite estructurar su propuesta financiera en consecuencia.

3. Mecanismos de control y administración. La entidad contratante puede —y en la práctica debe— establecer condiciones sobre cómo se usa el anticipo: cronograma de amortización, reportes de inversión, restricciones de uso para actividades ajenas al contrato. Estos mecanismos protegen el interés público y, cuando están bien diseñados, también protegen al contratista de acusaciones de mal uso de recursos.

4. Obligatoriedad en contratos de obra. En contratos de obra pública, el anticipo no es opcional: es obligatorio. La única excepción son los procedimientos de ínfima cuantía de obras, que por su naturaleza y monto no requieren este mecanismo de financiamiento inicial.

5. El contratista puede renunciar. Un contratista con suficiente capital propio o financiamiento bancario puede renunciar al anticipo. Esta renuncia debe ser evaluada y aprobada por la entidad contratante, y en algunos casos puede ser una ventaja competitiva en la oferta, al demostrar solidez financiera.

Art. 84 de la LOSNCP — La garantía del anticipo

El anticipo no se entrega sin respaldo. La ley exige que el 100% del monto anticipado esté cubierto por una garantía de anticipo: puede ser una garantía bancaria, una póliza de seguros o un certificado de depósito a plazo. En todos los casos, la garantía debe ser incondicional, irrevocable y de cobro inmediato.

Esto es crítico: una garantía que no cumpla estas tres condiciones no protege al Estado. En la práctica, los conflictos sobre la calidad de las garantías de anticipo son frecuentes y pueden derivar en la suspensión del contrato o en reclamaciones por parte del contratista si la entidad ejecuta indebidamente la garantía.

Art. 82 de la LOSNCP — El plazo de pago es obligatorio

La ley exige que el contrato especifique el plazo en que la entidad contratante pagará el anticipo. Este plazo no puede quedar indefinido ni sujeto a condiciones discrecionales. Si la entidad no paga el anticipo en el plazo contractual, el contratista tiene derecho a reclamar los costos financieros del retraso y, dependiendo del impacto en el cronograma, una extensión de tiempo.


Implicaciones para la gestión de proyectos y el derecho de la construcción

El anticipo parece un mecanismo simple, pero en la práctica es uno de los elementos contractuales que más disputas genera. Veamos por qué.

El anticipo mal amortizado es la antesala de una reclamación. Si el contratista recibe el anticipo pero no lo amortiza al ritmo que establece el contrato —ya sea porque la obra se retrasa, porque los materiales escasean o porque hay variaciones de alcance— la entidad puede exigir la devolución anticipada o ejecutar la garantía. Documentar correctamente la inversión del anticipo desde el primer día no es burocracia: es protección contractual.

La fijación del porcentaje tiene consecuencias en el precio. Un oferente que sabe que recibirá un anticipo del 20% estructurará su flujo de caja y su precio de manera diferente a uno que sabe que recibirá el 35%. Por este motivo, la ley exige que el porcentaje conste en el pliego: permite que todos los oferentes compitan en condiciones de información equivalentes.

El retraso en el pago del anticipo es un evento compensable. Si la entidad contratante no paga el anticipo en el plazo contractual, el contratista que ya movilizó recursos incurre en costos financieros reales. Bajo los principios generales del derecho de contratos y bajo los estándares internacionales de reclamaciones de construcción, este retraso es un evento compensable que da derecho a costo adicional y potencialmente a extensión de tiempo.

La renuncia al anticipo como estrategia competitiva tiene riesgos. Un contratista que renuncia al anticipo para mejorar su oferta debe asegurarse de que su estructura financiera realmente soporta esa decisión durante toda la vida del contrato. Una subcapitalización inicial que obliga a solicitar financiamiento caro a mitad de la obra puede resultar más costosa que el anticipo al que se renunció.


Conclusión

La inecuación 20% ≤ X ≤ 35% no es solo una fórmula matemática. Es el reflejo de una política legislativa que busca equilibrar dos intereses legítimos: el del contratista, que necesita recursos para movilizar la obra, y el del Estado, que debe proteger los recursos públicos de usos indebidos. Entender los artículos que rodean esa inecuación —quién fija el porcentaje, cómo se garantiza, cuándo se paga y cómo se amortiza— es indispensable para gestionar un contrato de obra pública sin sorpresas.

Si está estructurando una oferta para un contrato público, evaluando las condiciones de un pliego, o ya se encuentra en una disputa relacionada con el anticipo, en Fractal Ingenieros & Abogados® podemos ayudarle.


¿Tiene una consulta sobre anticipo, garantías o disputas en contratos de obra pública?

En Fractal Ingenieros & Abogados® combinamos ingeniería de proyectos y derecho de la construcción para asesorar y defender a contratistas y entidades contratantes bajo la LOSNCP y sus reglamentos.

  • 📧 Escríbanos: Esta dirección de correo electrónico está siendo protegida contra los robots de spam. Necesita tener JavaScript habilitado para poder verlo.
  • 🌐 Conózcanos: www.fractal-ia.com/servicios
  • 📞 Contáctenos directamente: Formulario de contacto

Referencias:

  • Ley Orgánica del Sistema Nacional de Contratación Pública (LOSNCP). (04 de agosto de 2008). Asamblea Constituyente. Registro Oficial 4to Suplemento No 140 del 07 de octubre de 2025.
  • Reglamento a la Ley Orgánica del Sistema Nacional de Contratación Pública (RLOSNCP). Registro Oficial 9no Suplemento No 153 del 28 de octubre de 2025.

Nota: No aplica a Feria Inclusiva. Este artículo tiene fines informativos y no constituye asesoría profesional. Autor: Miguel Cabezas, PMP — Fractal Ingenieros & Abogados®.
